Acceso abierto: enseñándole al agente cómo se conectan los proyectos al SEN
Día 52 / 60
En el post anterior el agente empezó a entender el sistema eléctrico chileno. Ahora necesita entender cómo se conectan los proyectos a ese sistema.
En el post de Infotécnica mencioné que la siguiente tarea era ir a acceso abierto. Llegó el momento.
(Siento un cariño particular por Acceso Abierto, muchos de mis compañeros y conocidos partieron su carrera como ingenieros eléctricos en este departamento del CEN)
¿Qué es acceso abierto?
Para quien no esté familiarizado: acceso abierto es el derecho que tiene cualquier "tercero" de conectarse a las instalaciones de transmisión del Sistema Eléctrico Nacional, según lo determine el Coordinador Eléctrico Nacional (CEN). Está regulado por los artículos 79° y 80° de la Ley General de Servicios Eléctricos.
En términos prácticos, si quieres conectar un parque solar, una planta eólica, cualquier proyecto de generación al SEN o un datacenter, tienes que pasar por el proceso de acceso abierto. Es el camino obligatorio.
Existen tres tipos de solicitudes principales:
- SAC (Solicitud de Autorización de Conexión): para conectarse a instalaciones de transmisión de servicio público, es decir, transmisión nacional y zonal.
- SUCTD (Solicitud de Uso de Capacidad Técnica Disponible): para conectarse a instalaciones de transmisión dedicada.
- Proyectos fehacientes: instalaciones o proyectos propios que se quieren conectar a instalaciones de la misma empresa.
El CEN tiene una plataforma de acceso abierto donde se puede hacer seguimiento de todas las solicitudes en curso. Es pública.
Por qué D.N. necesita esto
Hasta ahora el agente puede hacer estudios de flujo de potencia, cortocircuitos y coordinación de protecciones. Puede ir a Infotécnica y extraer datos técnicos de subestaciones. Puede buscar subestaciones cercanas a una ubicación geográfica.
Pero le falta una pieza crítica: saber qué hay en proceso de conexión.
Imagina que el agente identifica que la S/E Carrera Pinto tiene tres posiciones disponibles en la barra de 220 kV. Perfecto. Pero si hay 2 proyectos solares ya aprobados esperando conectarse, esas posiciones no están realmente disponibles. Sin consultar acceso abierto, el agente estaría recomendando puntos de conexión incorrectos.
Para un estudio de conexión real, necesitas cruzar al menos cuatro fuentes de información:
- Infotécnica: qué existe físicamente en la subestación
- Acceso abierto: qué proyectos están en proceso de conectarse
- CNE: los proyectos que están en el plan de Expansión (hablaré más en detalle de esto mañana)
- El modelo de red del CEN: cómo se comporta el sistema eléctricamente
El agente ya maneja (1) y (4). Estoy terminando (2) y mañana veré (3).
Scrapeando la plataforma de acceso abierto
La plataforma de acceso abierto del CEN es más estructurada que Infotécnica. La información está organizada por solicitudes, cada una con su estado, punto de conexión, potencia y fechas.
Estoy construyendo una herramienta que permite al agente:
- Buscar solicitudes activas por punto de conexión (subestación)
- Filtrar por estado (en trámite, aprobada, en construcción)
- Extraer la potencia y la fecha estimada de conexión
- Identificar si hay restricciones o condiciones especiales
A diferencia de Infotécnica, donde el desafío principal era interpretar diagramas unilineales visualmente complejos, aquí el desafío es más de datos estructurados.

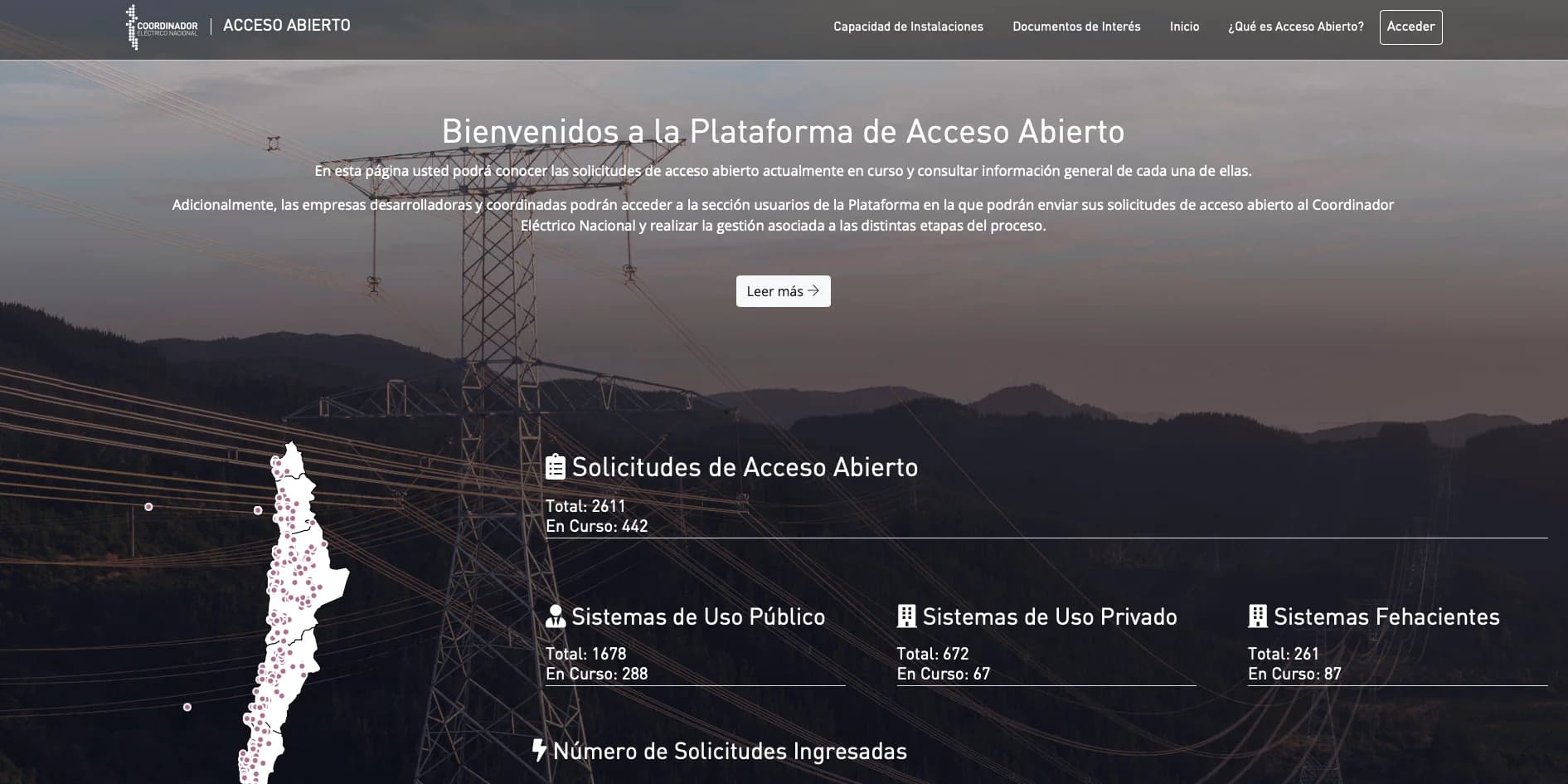

Plataforma de acceso abierto del CEN
Sabía que esto iba a pasar pero aún así sorprende: es la cantidad de proyectos en cola. Hay subestaciones con decenas de solicitudes activas. El norte de Chile, especialmente, tiene una concentración brutal de proyectos solares en proceso de conexión. Cuando vi los datos de algunas subestaciones en Atacama me quedé pensando en lo complejo que es planificar la expansión del sistema con esta cantidad de generación.
El problema de la capacidad técnica
Aquí es donde la cosa se pone interesante para el agente.
No basta con saber que hay una posición física disponible en una subestación. Hay que verificar que el sistema pueda absorber la inyección de potencia sin violar límites térmicos, de tensión o de estabilidad. Eso es exactamente lo que hacen los estudios que D.N. ya sabe realizar.
El flujo ideal sería:
- El usuario dice: "Quiero conectar un parque solar de 50 MW cerca de Copiapó"
- El agente busca subestaciones cercanas (herramienta geoespacial)
- Para cada subestación, consulta Infotécnica (datos técnicos)
- Consulta acceso abierto (qué hay en proceso)
- Con toda esa información, configura el modelo de red en PowerFactory
- Ejecuta los estudios de flujo de potencia y cortocircuito
- Genera el informe

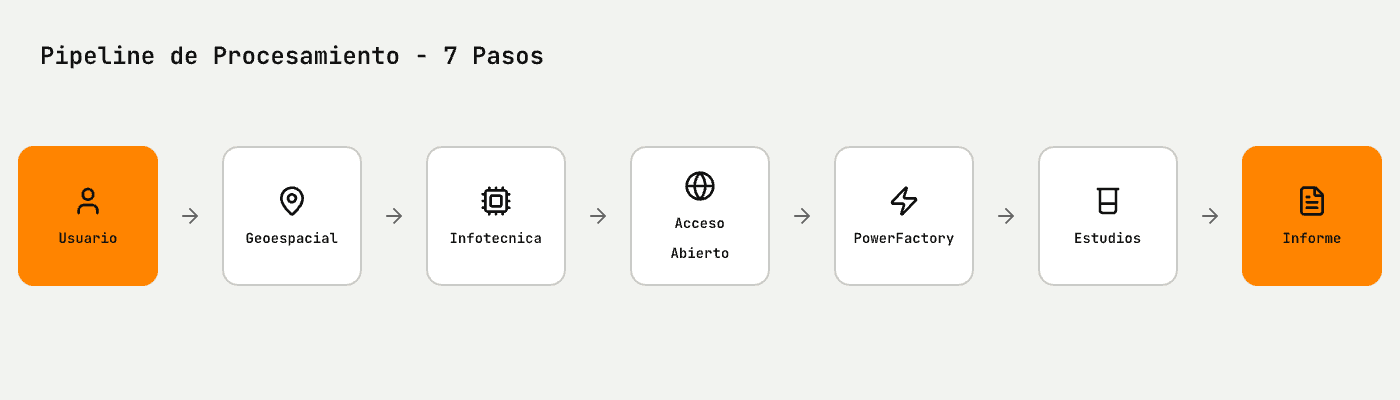

Pipeline de procesamiento - 7 pasos
Pero en la práctica, los pasos 2, 3 y 4 son independientes entre sí. El agente puede consultar las tres fuentes de datos en paralelo y luego converger en PowerFactory:

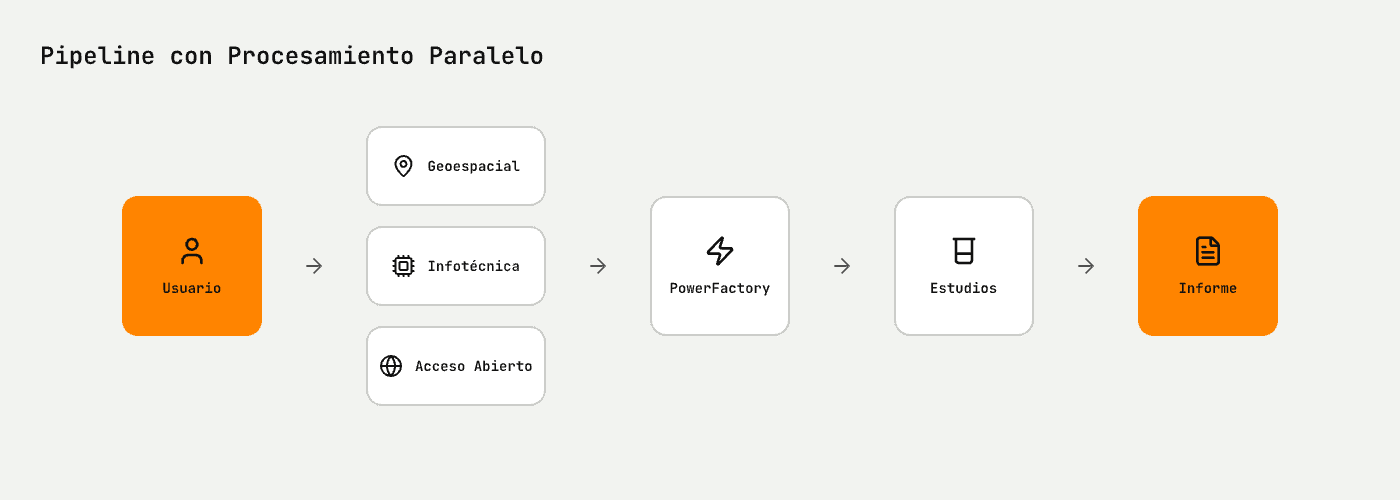

Pipeline con procesamiento paralelo
Cada vez me siento más cerca de poder hacer un estudio completo
Estado actual y lo que falta
La herramienta de acceso abierto está funcional pero no terminada. El agente puede consultar solicitudes por subestación y obtener un resumen de la situación. Todavía no está integrada con el flujo completo de estudios.
Lo que me falta para los días que quedan:
- Terminar las herramientas de Acceso Abierto.
- Que el agente pueda razonar sobre la capacidad real disponible cruzando todas las fuentes.
- Mejorar los informes para incluir la información de proyectos en cola.
- Agregar los datos de la CNE: proyectos declarados en construcción y el Plan de Expansión de la Transmisión. Acceso abierto te dice quién pidió conectarse, pero la CNE te dice cuáles de esos proyectos efectivamente están avanzando y qué obras de transmisión nuevas vienen. Eso es para el próximo post.
Reflexión
Cada vez que agrego una nueva fuente de datos al agente, noto lo mismo: la dificultad no está en obtener los datos, sino en cruzarlos con criterio. Un ingeniero experimentado sabe que tiene que ir a Infotécnica, a Acceso Abierto y a la CNE para ver que una posición esta "disponible" . Ese tipo de razonamiento es exactamente lo que estoy intentando que el agente pueda hacer.
Lo interesante es que al darle las herramientas para acceder a la información, el agente ya empieza a hacer conexiones que yo no le indiqué explícitamente. Le digo "evalúa este punto de conexión" y él solo decide consultar tanto Infotécnica como Acceso Abierto. No porque yo le diga que lo haga, sino porque entiende que necesita ambas fuentes para dar una respuesta completa.
Eso me confirma que el enfoque es correcto. No le enseño a hacer estudios eléctricos. Le doy las herramientas y el contexto. El criterio emerge de la inteligencia del modelo y cada vez los modelos son mas inteligentes.
Si quieres que te llegue un correo cuando publique nuevo contenido, inscríbete acá abajo.
